央广网上海4月2日消息(记者杨静)日前,国网上海市电力公司对全世界最大的地下变电站——国家电网500千伏静安变电站启动扩容改造工程。这也是“十四五”以来上海开展的首批重大电力基础建设之一。

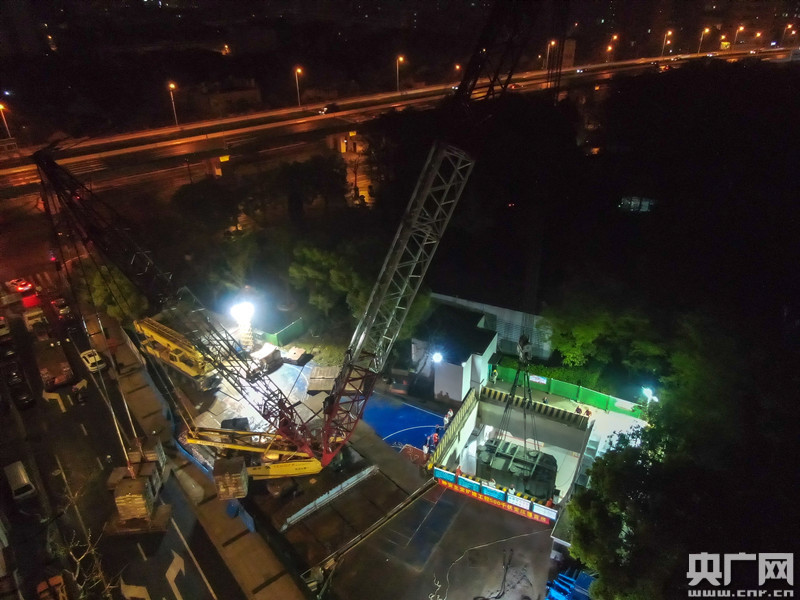

世界最大地下变电站启动升级改造(央广网发 国网上海市电力公司供图)

  “电力心脏”上的“微创手术”

  3月31日起,静安变电站扩容改造进入关键的主变压器吊装环节。因为是在市中心施工,所有的作业设备和工序都在非常有限的空间里闪转腾挪,颇有“螺蛳壳里做道场”的意味,这也意味着这台“电力外科手术”必须以一种“微创”方式进行。

  由于静安站为全地下变电站,此次改造新增的4台变压器设备都需要通过位于站址东北角的吊物口运进站内。该吊物口为边长13米的正方形孔洞,从地面直通近30米深的设备层。据悉,这是2010年静安站投运以来,该吊物口首次被打开,整个地下变电站也在时隔11年后“重见天日”。

  静安变电站自设计建造之初,就秉承与周边环境深度结合、有机统一的理念。变电站上盖城市公共绿地,也属于国内环境友好型电力设施建设的重要创举。因此国网上海电力在本次改造施工过程中,也坚持了最大限度保护周边环境的原则,把对城市运行和居民生活的影响降到最低。

  为了减少施工占道和封路的时间,连日来变压器吊装作业都避开了白天,而改在夜间施工。自3月31日起,每晚10点开始施工人员在交警的协助下,对周边道路进行封闭。每台主变压器重量都在190吨以上,当设备运抵现场后,施工团队需要使用400吨级的吊车将设备从平台拖车起吊,再缓慢吊装到地下26米处的设备层。吊装完成后,施工人员还要马不停蹄地清理场地,赶在次日清晨5点前恢复周边道路交通。

  在此之后,当天的作业内容由地面转入地下。施工人员将吊装到设备层的主变压器架在轨道上,并使用液压装置将其缓慢平移直到推入舱位,这一过程需要7-8个小时。

  由于此次设备吊装是在夜间施工,吊装工人的视野受到限制,作业本身就有一定难度。而像220千伏主变压器这样的超大型设备,在吊装过程中最大尺寸处与吊物口边缘之间的距离仅有1米多。为了避免碰撞,整个过程必须非常平稳,因此对作业精度和施工现场管理都提出了更高的要求。

  为此,国网上海电力在此次施工中,特别采用了环境实景和虚拟图像相结合的现实增强技术,将设备的仿真图像投射到实际环境的影像中,一方面对施工方案现场预演,一旦发现设计不合理的地方,或者存在的隐患,能及时进行调整。同时对施工方案全面可视化交底,从而确保现场的每一个人对设备、对方案、对安全标准都心中有数、胸有成竹。

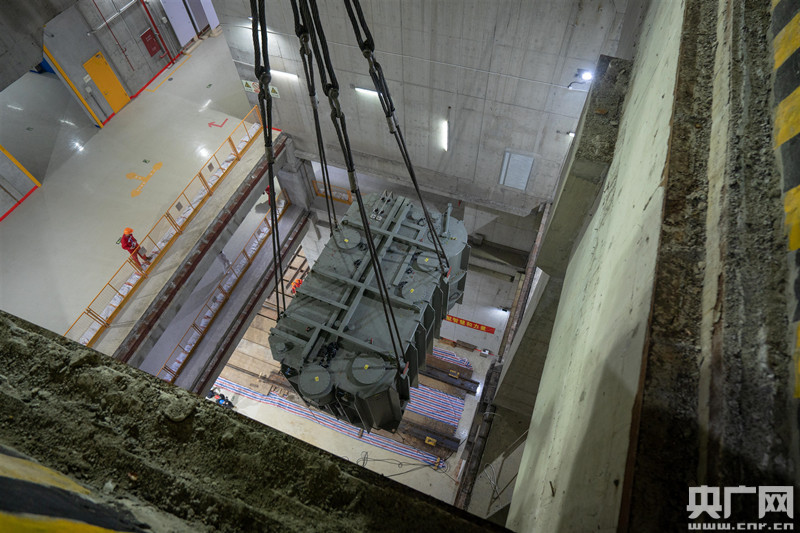

世界最大地下变电站启动升级改造(央广网发 国网上海市电力公司供图)

  保持多项国际领先的世界最大地下变电站

  国家电网500千伏静安变电站于2010年建成投运。它不仅是目前世界上建设规模最大、设计变电容量最大、电压等级最高的全地下变电站,同时是国内首个全地下的500千伏多级降压变电站,也是世界上第一个深入超大城市中心地带的500千伏地下变电站。投运以来,该站已连续安全运行3800多天,累计送出电能超过400亿度,为上海城市运行和发展提供了坚强可靠的能源保障。

  据国网上海电力介绍,此次静安站扩容改造将历时一年,工程完工后静安站整体变电容量将达到4500兆伏安,较目前提升50%。新增的变电容量相当于可供近19万户居民生活用电,或者可以满足22万辆家用电动汽车的充电需求。
