11月2日,在青海海西州格尔木市乌图美仁乡的戈壁腹地,随着最后一榀巨型钢梁在百米高空平稳就位,昆仑山750千伏变电站间隔扩建工程顺利完成历时16天的构架吊装作业。这一刻,不仅标志着该站750千伏区域土建专业三级安全风险全面解除,更意味着这项重点电网工程成功跨越了最具挑战性的建设阶段。

昆仑山750千伏变电站构架吊装安全高效完成

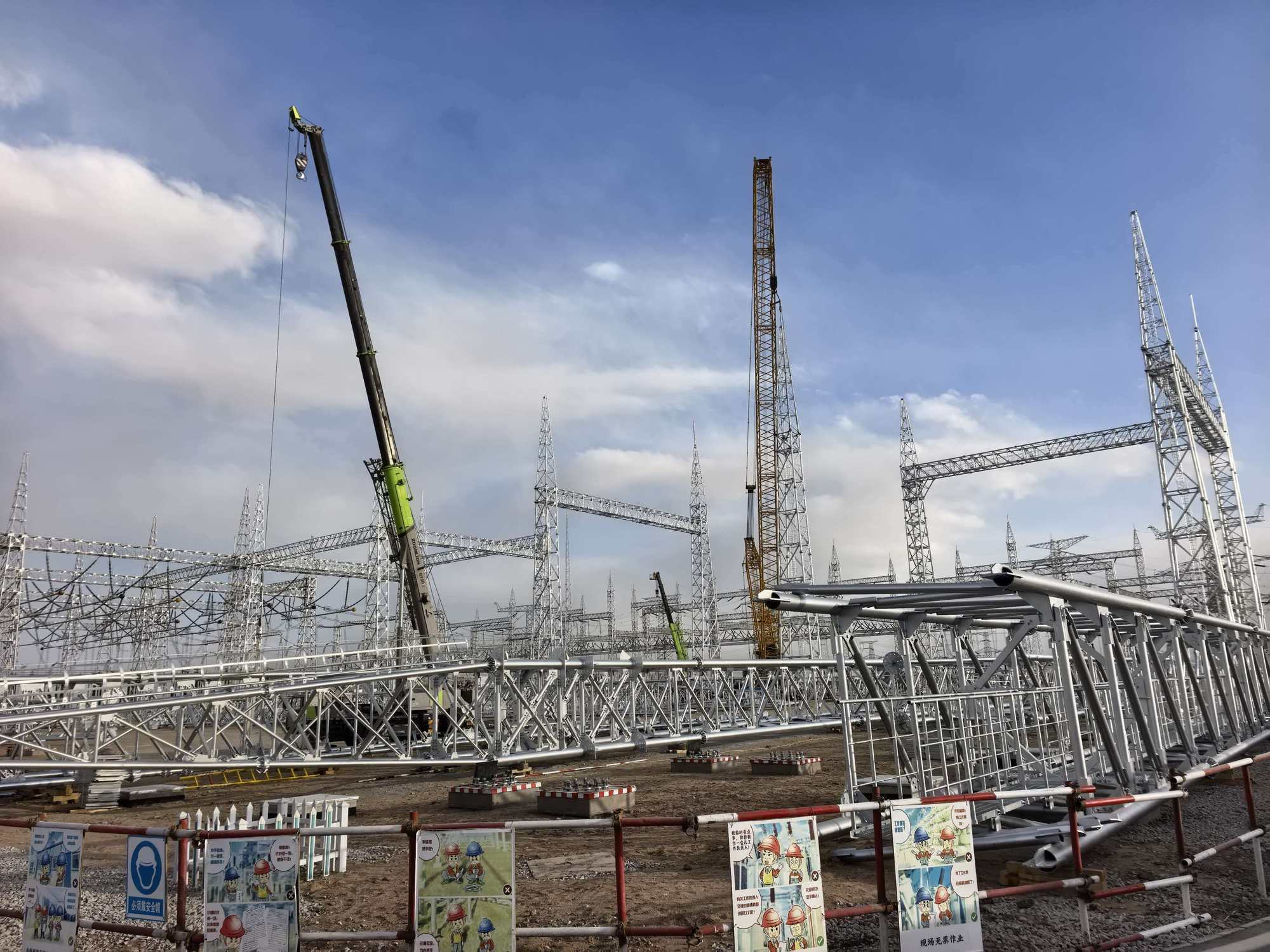

施工现场,新落成的750千伏构架体系巍然耸立,本次吊装的构架为双层双向格构式钢结构,总重达1166.89吨。其中,单柱最大重量35.67吨,柱高61米,梁跨距48米,每一项数据背后都是技术与管理的严峻考验。面对如此复杂的吊装作业,项目团队采用“双滑轮四吊点”吊装技术,同时严格执行“每日两会”制度,通过精细化的过程管控,确保了16天“零事故”收官。
“这不仅是技术的胜利,更是团队协作的成果。”项目负责人祁全表示,构架吊装的顺利完成,为后续施工创造了决定性的有利条件。如今,土建工程得以全面展开后续作业,而工程建设也正式从土建阶段转入电气安装新阶段。这座刚刚落成的钢结构构架,即将承载起隔离开关、断路器、电流互感器等核心电气设备的安装任务,成为未来电网安全稳定运行的坚强骨架。
据悉,该工程计划于2027年投运。届时,区域电网网架结构将更加坚强,供电可靠性和电能质量将得到实质性提升,不仅能满足未来地方经济发展带来的用电需求,更为优化营商环境、保障民生用电、服务“双碳”目标提供坚实的能源支撑。今天的构架吊装完成,正是通向这一目标的重要里程碑。(蒙珝 祁全)
