央广网合肥9月30日消息(记者 张琳琳)2026年9月30日,安徽省首个采用“利旧扩能”模式实施改造的船闸项目——合裕线航道巢湖船闸扩容改造工程正式建成通航,较计划提前90天。改造后,巢湖一线船闸可通航船舶等级从1000吨级提升至2000吨级,年单向货运通过能力从780万吨跃升至2600万吨。自此,巢湖船闸全面恢复双线运行,年双向货运通过能力超1亿吨,江淮干线水运大通道关键节点运能实现大幅提升。

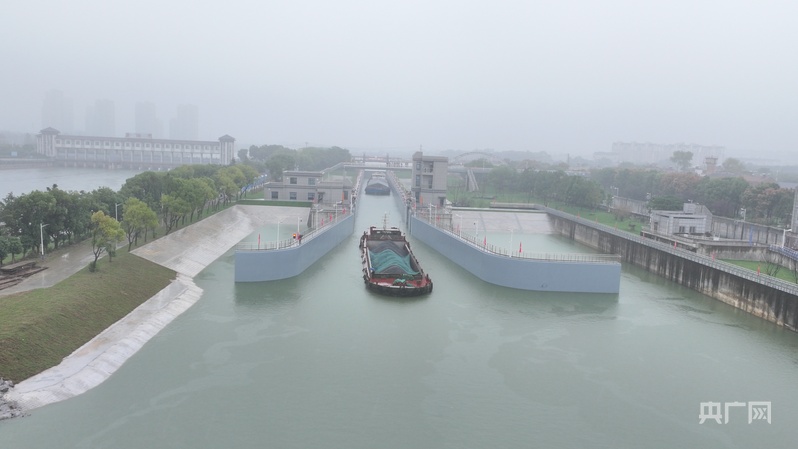

巢湖船闸扩容改造工程建成通航(央广网发 安徽港投集团供图)
老闸焕新:从“等五六天”到“当天能过”
“以前过巢湖船闸,最长要等五六天,现在基本上当天就能过。”跑合裕线航道近10年的船民龚义银说。他从长江沿岸城市运砂石到合肥,2000吨的货船过去因通航能力受限,一个月只能跑两到三个航次,“水位小的时候格外慢,最长的时候等过七八天。”如今,他明显感受到时间成本大幅下降,“铜陵到合肥,航程只需两天。”
汪春松在合裕线航道跑船已经接近30年,见证了老船闸的变迁。“现在正常10个小时能到码头,改造之前过闸要等,枯水期等过四五天。”他驾驶的2000吨位船舶,如今过闸方便了,时间也缩短了。
利旧扩能:投资少、占地小、工期短、见效快
巢湖船闸是合裕线航道的关键节点。近年来,随着江淮干线大通道全线贯通,巢湖船闸年过闸货运量连续两年突破亿吨大关,年通过船舶超5万艘次,2000吨级以上船舶占比高达50%,船舶大型化趋势显著。原一线船闸已运行60余年,主体结构老化、闸门及运转件故障率高、通航能力不足等问题日益凸显,运量高峰期待闸形势严峻。
为破解通航堵点,在安徽省港航集团统筹部署下,所属安徽港投集团适时启动巢湖船闸扩容改造工程建设。项目办主任梁碧介绍,本项目具有“投资少、占地小、工期短、见效快”的特点,通过“利旧扩能”方式原位改造一线船闸,在保留部分船闸主体结构的基础上进行部分新建和整体修复加固。闸室尺度由195×15.4×2.5米(长×宽×门槛水深)扩容至240×15.4×4.5米,实现通航能力的量级提升。
项目同步实施省内首例“垂直升降跨闸公路桥工程”,创新采用整体提升技术,可通过顶升设备将跨闸段梁体整体抬升2米,满足特殊水位时2000吨级船舶的通航净空要求,开创了省内内河航运枢纽桥梁改造的创新路径。
该工程还是省内首例实施水域补偿的项目。因项目建设需要,上游引航道区域新增建筑物需占用巢湖水域面积约2850平方米。为统筹工程建设与生态保护,项目创新采用龟山码头废弃地块实行开挖还湖、湿地重建等效替代方案,精准补足占用巢湖水域,同步兼顾生态保护区发展、风景名胜区景观修复与规划要求,是湖泊水域占补平衡与绿色水运融合发展的一次创新实践。

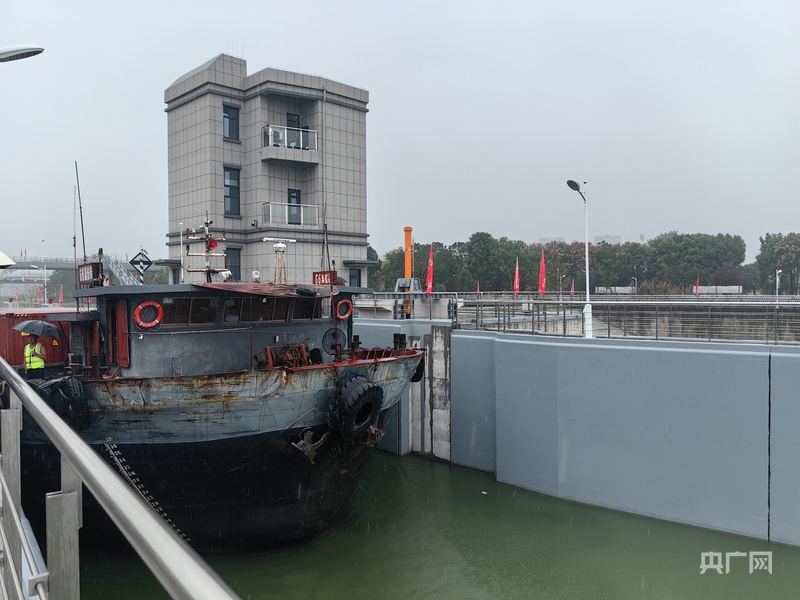

9月30日上午,货船驶过船闸(央广网记者 张琳琳 摄)
攻坚克难:13个月完成全部施工
施工期间,面对工期紧迫、施工场地受限、汛期台风频发等多重考验,安徽省港航集团严格落实“五级调度”机制,各参建单位紧盯节点目标,攻坚克难、履职尽责,不断优化施工组织、技术方案和关键线路,统筹推进工程质量、安全环保、资金支付等重点工作。项目用时13个月高效完成全部施工,并于2026年9月24日顺利通过交工验收。
安徽省港航建设投资集团有限公司党委委员、副总经理徐松柏表示,巢湖船闸的扩容改造,将有效破解通过能力不足瓶颈、释放合裕线航道运输潜能,进一步畅通江淮干线水运大通道,充分发挥安徽沿江达海区位优势,对加快“水运安徽”建设、深度融入长三角一体化发展、打造“通江达海、航运五洲”开放格局具有十分重要的意义。
如今,这座承载着半个多世纪航运记忆的老闸焕发新生。从“等五六天”到“当天能过”,从1000吨级到2000吨级,从780万吨到2600万吨——数字跃升的背后,是江淮干线“黄金水道”的全面提速,更是安徽水运高质量发展的生动注脚。
