原标题:鄠周眉高速公路明年具备通车条件 西安主城区至周至县城将实现“半小时通勤”

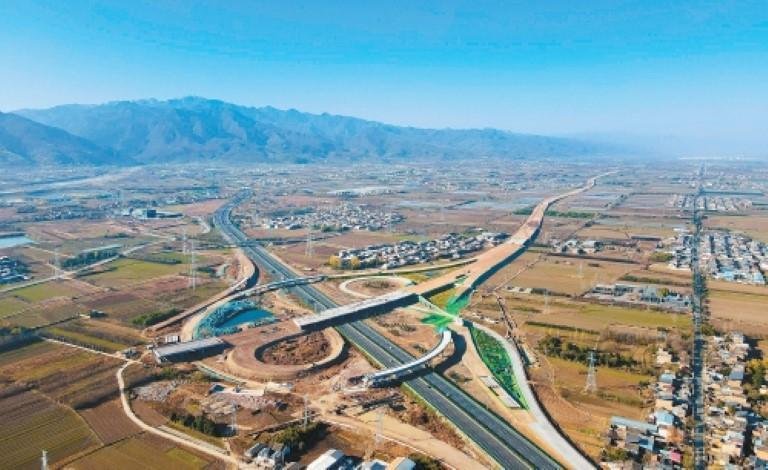

有序建设中的鄠周眉高速公路。

作为陕西省省级高速公路网规划的重要组成路段、西安至汉中高速公路的迂回通道,鄠周眉高速公路自开工以来便承载着区域交通升级的重任。11月28日,记者实地走访该项目多个施工点位获悉,截至目前,项目全线投资完成率已达84%。按照施工计划,这条高速明年将正式具备通车条件,届时西安主城区至周至县城将实现“半小时通勤”,为关中平原交通格局注入新活力。

密集立交布局

串联沿线城镇与产业园区

11月28日,在鄠周眉高速周至县邵家堡村附近的施工路段,5台大型压路机轰鸣作业,工人分工协作,有条不紊地进行路面精细化施工,现场一派繁忙有序的景象。

据了解,鄠周眉高速公路是陕西省“2367”高速公路网规划中西安大环高速与周凤高速的核心衔接路段。路线起点位于鄠邑区水寨村,无缝衔接京昆高速与高新鄠邑复合通道,终点止于眉县槐芽镇,顺接眉岐凤高速公路,全长71.465公里,设计时速120公里,采用六车道高速公路建设标准。全线共设8处互通立交、1处服务区及7处匝道收费站。

“这样密集的立交布局,能有效串联沿线城镇与产业园区,大幅促进区域经济协同发展。”陕西鄠周眉高速公路有限公司董事长王学礼介绍,目前项目路基土石方完成率达75%,桥梁工程已基本完工,路面、交安工程已全面进场施工。为确保明年具备通车条件,今年冬季项目全线已启动劳动竞赛活动,全力推进工程建设。

据了解,该项目建成后,不仅能分流京昆高速西安以南路段的过境车流,有效缓解西汉高速长期拥堵的现状,更将彻底打破西安主城区与周至县的交通时空限制,实现“半小时通勤”的交通目标。同时,对完善渭河南部高速公路网布局、改善区域交通运输条件、促进秦岭北麓旅游资源升级开发、增强大西安国家综合交通枢纽功能、带动关中平原城市群发展,以及加快陕西省综合交通运输体系建设均具有十分重要的战略意义。

全装配式工艺

打破传统桥梁施工局限

当日,记者来到黄兴村大桥施工现场。作为鄠周眉高速全线桥梁中的“明星工程”,黄兴村大桥不仅是陕西省装配桥梁试点项目,更是西北地区首座高速公路全装配式桥梁。该桥上部结构采用装配式预制箱梁,下部结构则创新性地使用预制拼装墩、预制盖梁与预制管桩基础,整座桥梁如同“搭积木”般通过预制部件现场拼装而成,彻底打破了传统桥梁施工的局限。

目前,黄兴村大桥已实现双幅贯通,进入桥面铺装收尾阶段。按照施工计划,预计今年12月底,鄠周眉高速全线所有桥梁施工将全面完工,为后续路面施工奠定坚实基础。值得一提的是,装配式施工工艺在鄠周眉高速项目中并非个例。全线共计87座箱涵均采用装配式施工技术,且目前已全部安装完成。

打造“绿色标杆”

建筑垃圾再生利用显成效

当日采访中,记者驱车从东向西穿越鄠周眉高速项目沿线。在项目穿越集贤工业园区的路段,大叶女贞与雪松组成的绿化带已基本成型。“为了抢抓有利施工期,我们采用‘多工序同步推进’的施工策略,只要路段具备施工条件,机电、交安、绿化等工序就同步进场作业。”陕西鄠周眉高速公路有限公司质量安全部部长梁凯介绍,同步施工的方式大幅缩短了整体工期,也让项目建设进度始终走在计划前列。

在加快施工进度的同时,项目建设过程中积极践行绿色发展理念,其中“建筑垃圾再生利用填筑路基”的举措更是成为陕西高速公路建设的“绿色标杆”。王学礼介绍,鄠周眉高速全线需填方1727万立方米,除项目自身挖方土可利用外,仍需外借土方1400万余立方米,填料缺口极大。为破解这一难题,项目创新采用建筑垃圾再生材料填筑路基,总用量达1400万立方米,不仅为项目节省了大量外购土方成本,更有效解决了城市建筑垃圾处理难题,实现了经济效益与环保效益的“双向奔赴”。(记者 梁璠)
