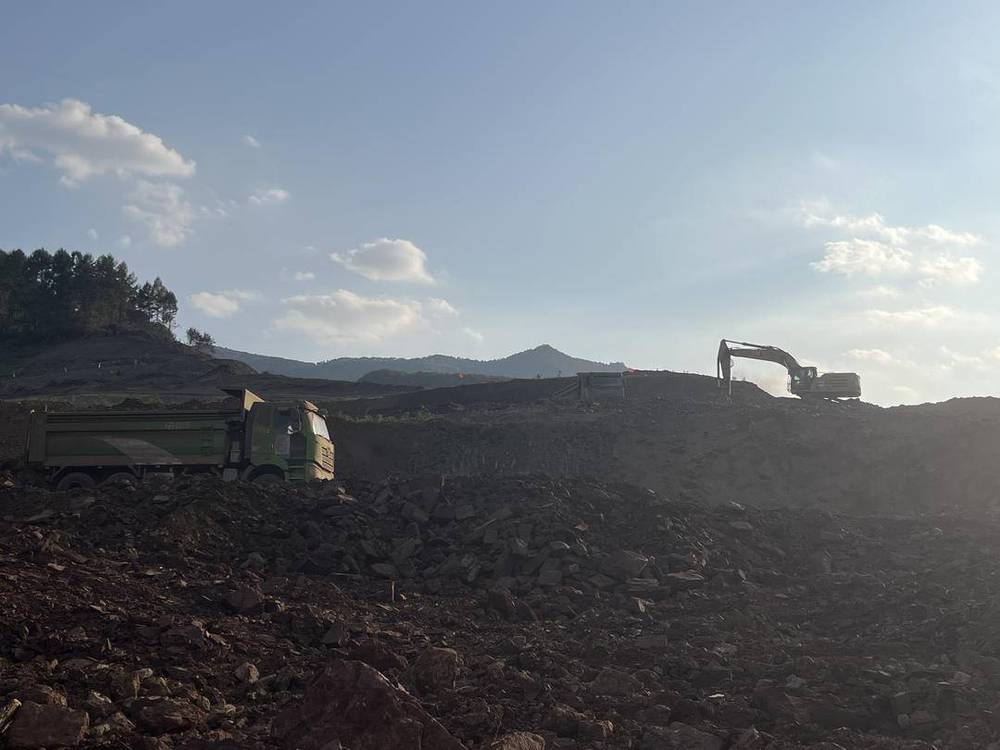

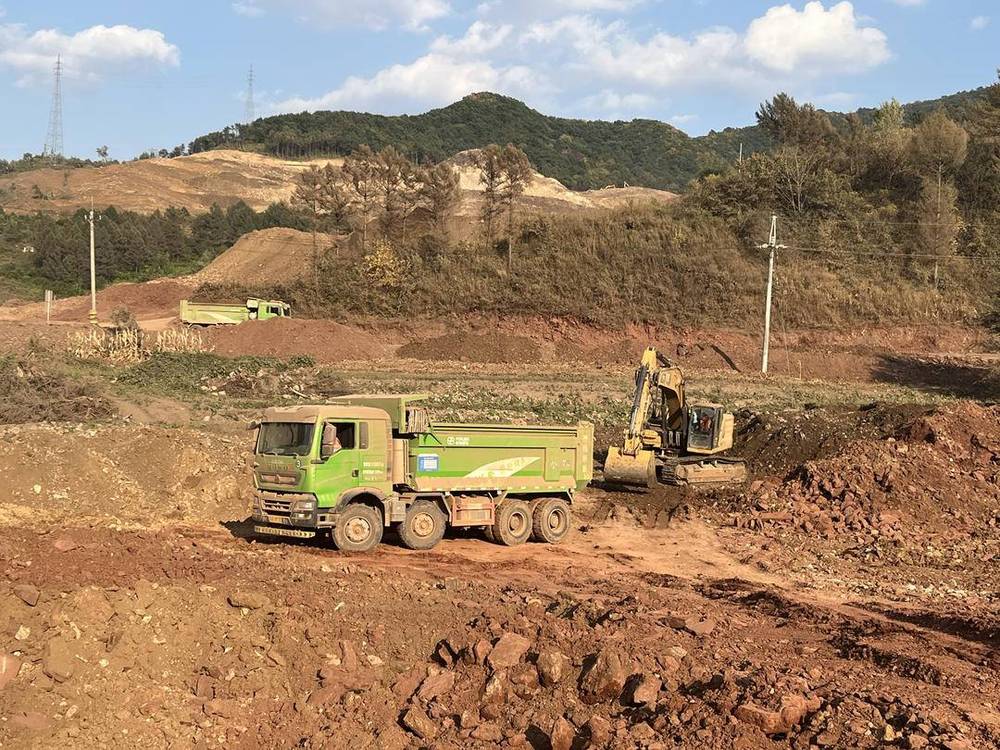

山谷里的机器轰鸣一阵接着一阵,在本溪满族自治县羊角沟村的辽宁太子河抽水蓄能电站工地上,各类机械设备高速运转,运输卡车沿着便道来回穿梭,配合挖掘机挥臂装车,把土石方运向山脚不远处。眼下,这座重点能源工程已正式进入主体施工阶段,全体建设者抢抓金秋施工黄金期,全力推进各项工程节点。

10月5日11时,电站C2标项目部施工技术负责人余炳福正忙着在现场指挥挖掘机作业,趁着午休前机械停机检修的工夫,他向记者介绍起电站的建设进展:总长1395米的电站通风洞于去年12月12日全线贯通,较原定计划提前85天;总长695米的太子河隧道也顺利贯通。两条隧洞打通后,为引水系统施工打通了通道。

辽宁太子河抽水蓄能电站项目是目前东北地区在建装机容量最大的抽水蓄能电站。作为国家“十四五”规划重点能源工程,该项目总投资121.45亿元,总装机容量1800兆瓦,设计年发电能力36.14亿千瓦时,年抽水能力48.18亿千瓦时,工程建设规模为大(1)型,工程等别为一等,计划于2030年首台机组并网发电。

“电站正式进入主体施工阶段后,现场多工序、多工作面同步推进,施工组织要求更高。”余炳福说,电站施工面临地质条件复杂、地下洞室群密集、交叉作业频繁等挑战。为了抢抓工期,电站500多人的建设团队在国庆、中秋期间没有放假,全部留守工地照常作业,确保主体工程按计划稳步推进。

据介绍,电站建设者大多来自湖北、四川、贵州,为了调动大家抢抓工期的劲头,工区还特意组织各作业队伍举行了双节工作宴。“大家虽然不能回家团圆,但投身电站建设的劲头更足了。”运输卡车司机邵金宝说。热气腾腾的饭菜,让远离家乡的建设者在工地上感受到别样温暖,也进一步凝聚起攻坚克难的合力。

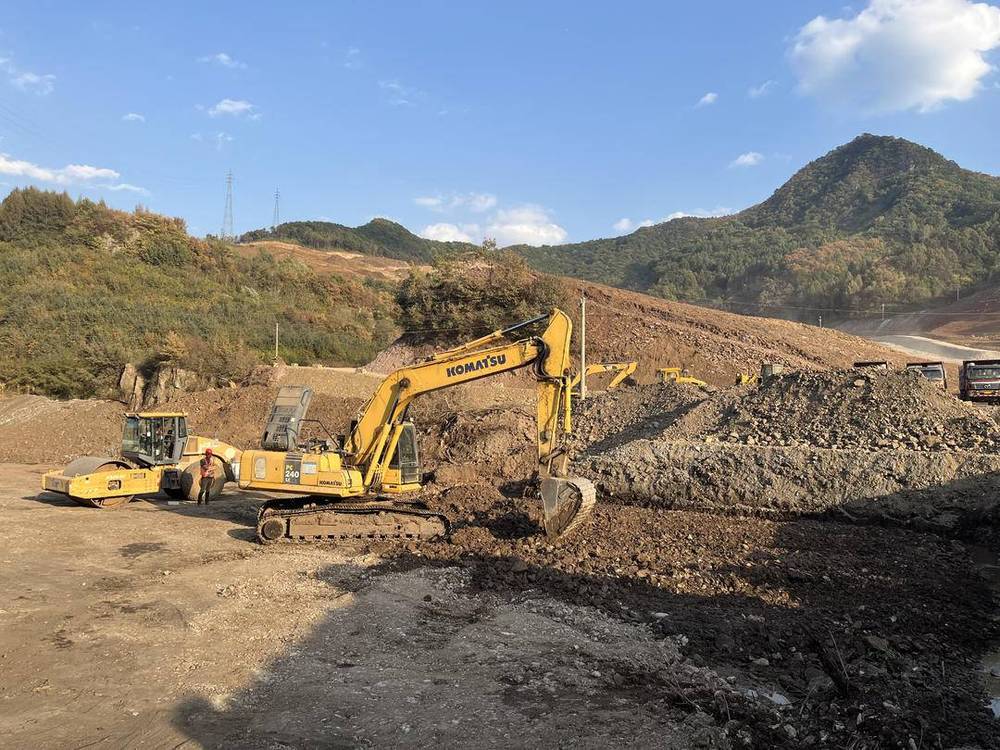

截至今年8月底,太子河电站已累计完成总投资14.19亿元,占总投资的11.68%。随着电站主体施工全面展开,土石方开挖、洞室掘进、边坡支护等作业正有序推进,现场一片忙碌。建设团队在保安全、保质量的前提下,不断优化施工方案,强化资源调配,力争把前期洞室贯通攒下的进度,转化为主体工程建设的加速度。

太子河电站建成后将主要服务于辽宁电网,承担电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,对推动风电等清洁能源发展、改善电源结构、优化电网抽水蓄能布局、提高供电质量等方面发挥重要作用。同时,还将带动地方工业、旅游业等相关产业,促进地区经济发展,改善当地居民生活水平。(辽宁日报记者 许蔚冰)
