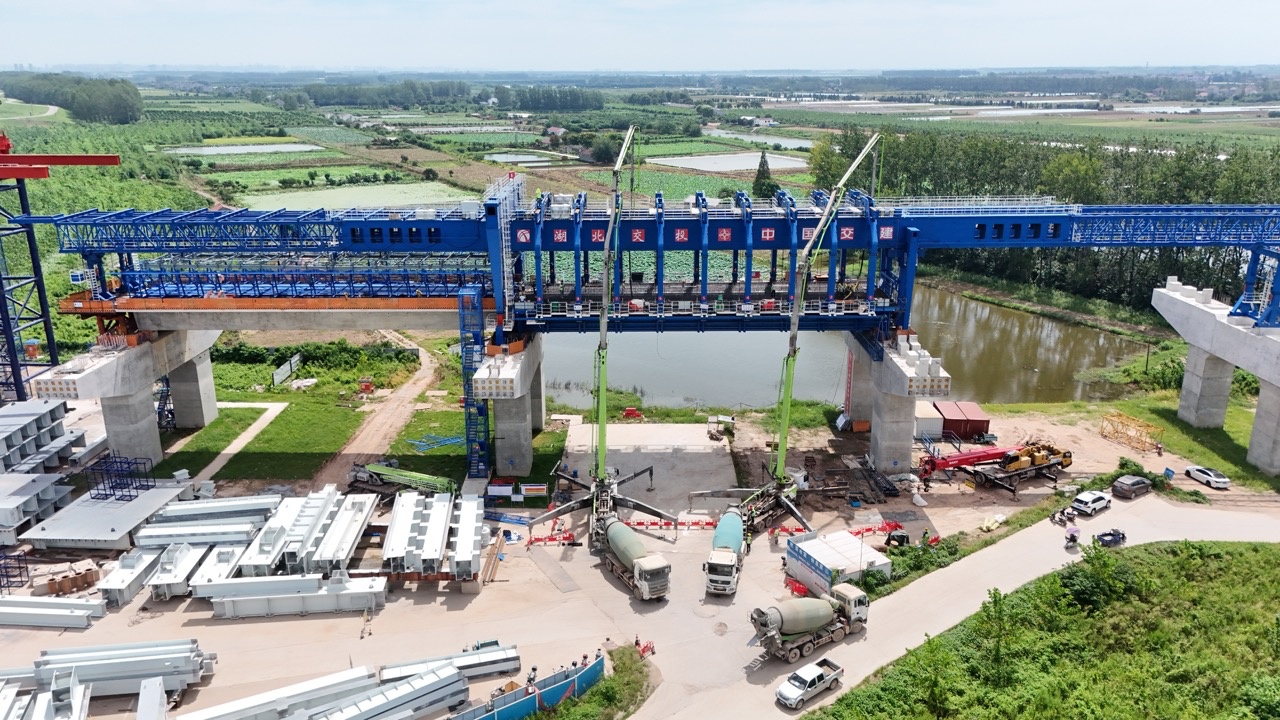

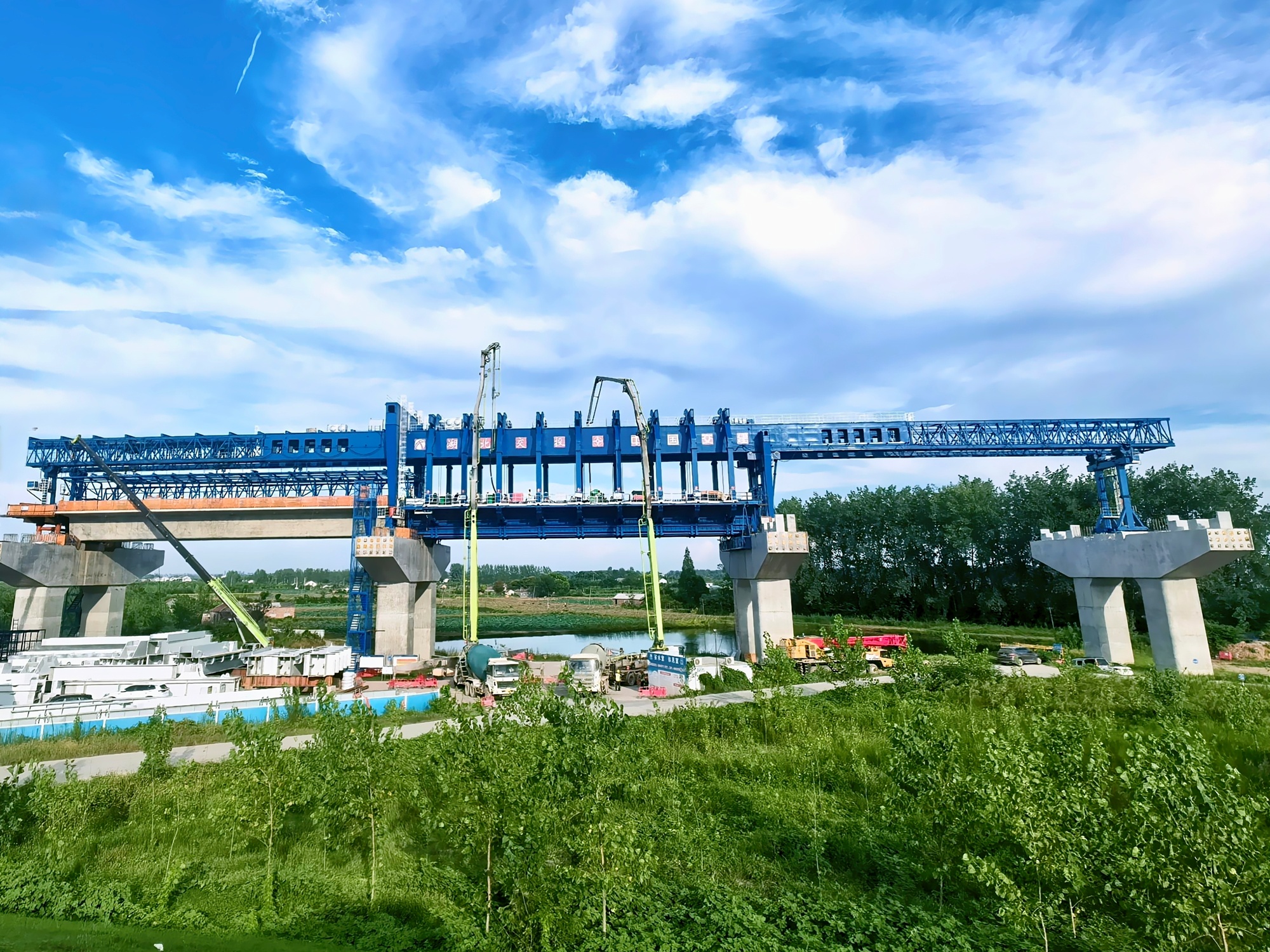

“有了它,浇筑箱梁实现了流水线作业,效率提升30%、人员减少40%。”项目负责人李辉站在桥下,指着在18米高空稳步前行的智能移动筑梁工厂。这台重达950吨的“筑梁神器”,将场内预制的高标准技术全部搬到现场,在长江之畔实现原位高品质建造箱梁。

中交二航局承建的湖北荆州李埠长江公铁大桥北岸引桥,共含80跨简支箱梁,施工场地狭窄、箱梁有曲线段。若采用传统移动模架施工,钢筋绑扎及后期混凝土养护还需人工完成,露天作业条件差,安全风险高,采用预制箱梁工艺需新建预制厂,场地受限、运输条件要求高,箱梁榀数较少时经济性较差,箱梁施工陷入两难。

“铁路箱梁质量要求极高,现有施工方式都行不通,我们必须破局。”技术团队在项目现场扎下根来,经过多轮现场勘查和深入研讨,大胆借鉴桥塔竖向移动工厂的成功经验,提出了一个颠覆性的构想,打造“水平移动筑梁工厂”,把整个箱梁现浇的“流水线”搬到空中去,构建一个不受地面条件限制的“移动堡垒”。

要打造“水平移动筑梁工厂”并不容易,首先要考虑的就是怎么协调钢筋和混凝土交叉作业,提高功效。团队让“智能移动筑梁工厂”覆盖2跨箱梁,后跨被设计成“钢筋成型车间”,集中进行高精度钢筋绑扎;前跨则作为“混凝土施工车间”,专注于浇筑与养护,两跨工序由传统的“串联式”等待变为“并联式”同步推进,可将单跨箱梁施工周期由18天缩短为12天。

传统钢筋散绑作业功效低、占主线工期。某个周末,郑和晖在家中看到孩子将散落的积木迅速拼成城堡,脑中灵光乍现:“模块化!像搭积木一样造钢筋!”团队火速行动,这个灵感很快转化为技术方案,“移动筑梁工厂”提前将单根钢筋加工成小型“积木单元”,工人在“钢筋车间”内按图纸快速拼装成整体骨架,再整体吊装入模,施工工效大大提升。

同时,团队联合河海大学研发智能振捣设备,搭建振捣质量馈控系统,搭载精密传感器网络,实时感知振捣点位、深度、频率等关键参数,数据即时反馈至控制系统,实现“可测、可视、可控”的精准振捣。

预制场的液压内模只能直线行走,无法与曲线线路相吻合。团队邀请专业设计单位开展集中办公,经过一个月的鏖战,最后团队大胆摒弃固定滑轨的传统思路,采用“免拆式撑杆”设计,实现了内模自动开合、灵活纵移,完美适应曲线走向。

移动工厂已成形,郑和晖却瞄准更高目标:“给它装上‘最强大脑’。”为此,团队系统梳理移动工厂天车吊运、内膜开合、支腿过孔等部件作业工序的关联逻辑,锁定智能感知、精准控制两大核心。团队在移动工厂无死角布设传感器和摄像头,构建起密集的“神经网络”,开发出智能控制系统,自动识别钢筋绑扎、模板开合、混凝土浇筑等工序状态,精准指挥设备集群协同作业,实时解析海量施工数据并动态调整参数,所有工序衔接精度达毫米级。

7月4日,李埠长江公铁大桥北岸引桥第一跨箱梁成功浇筑完成。李辉抚摸着智能移动工厂,感慨道:“它不仅是一台设备,更是深植‘智造’基因的筑梁体系,为今后在复杂地形、恶劣环境下建造高品质桥梁,提供了全新的方案”。(来源:中交二航局)
