10月28日,定安35千伏居丁变电站10千伏居云线新建工程顺利投产送电,标志着我省2026年“一镇一缆”年度建设任务收官。
截至目前,海南沿海强风区已有96个乡镇完成“一镇一缆”建设,占总建设任务的86%,地下敷设的电力电缆,为台风多发地区构建起可靠的供电保障体系。

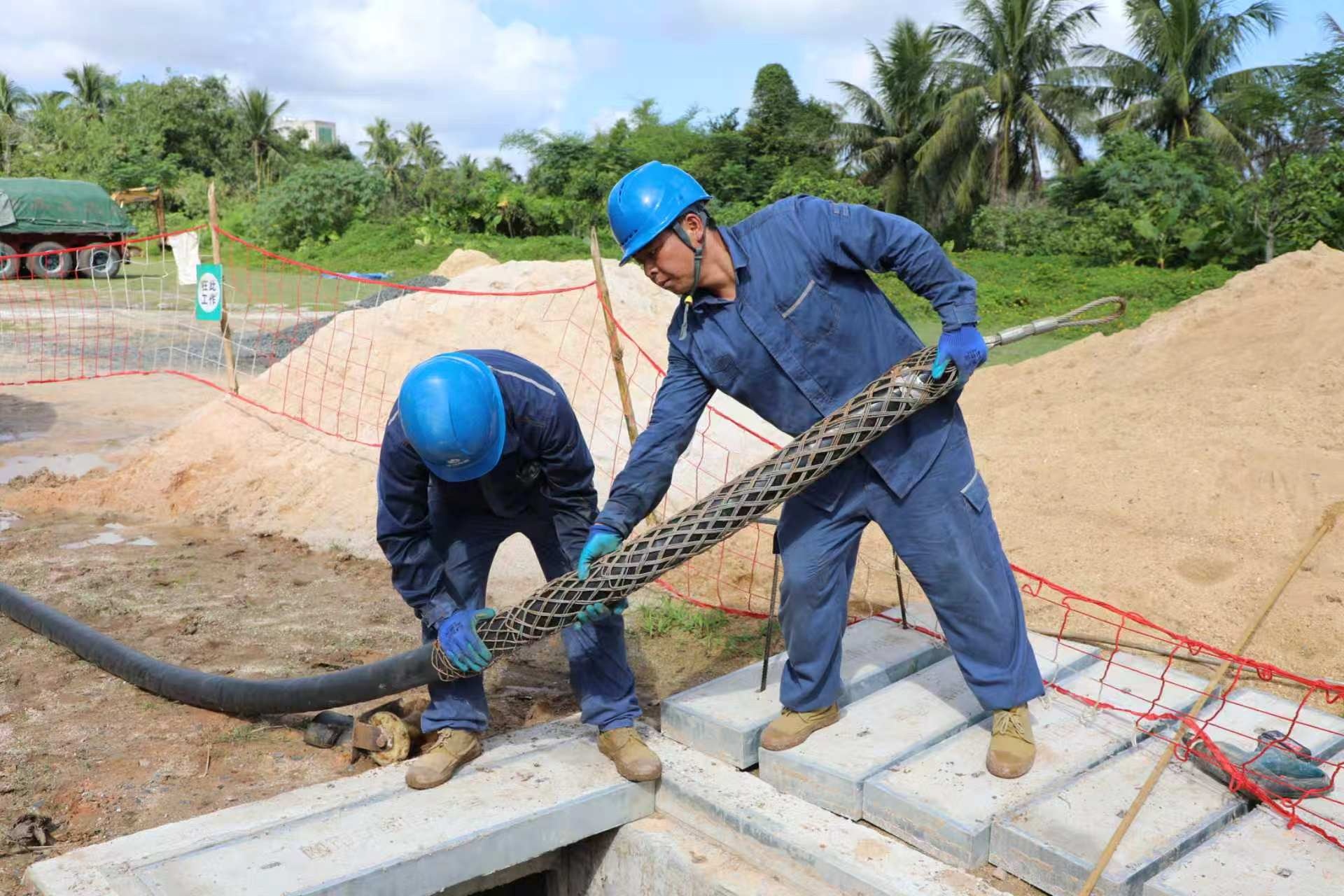

海南电网公司施工人员正在开展电缆牵引敷设准备工作。宋印官 摄
海南是台风高频影响区域,海南电网公司梳理近30年台风登陆路径规律,摒弃建设标准“一刀切”模式,制定沿海强风区电网差异化建设标准。
按照2025—2027年三年建设规划,海口、文昌、琼海、万宁、陵水、儋州、澄迈、临高、定安、三亚10个重点市县共111个乡镇推进实施“一镇一缆”,项目优先保障医疗机构、通信枢纽等重要用户供电,资源向灾害风险高、停电影响大的区域倾斜,把电网防风抗灾保障落到关键点位。
“‘一镇一缆’,就是沿海乡镇埋入地下的电力生命线。”海南电网公司相关负责人介绍,实施改造乡镇将形成“电缆+架空”双回路保底供电网架,城镇核心主干供电通道改为电缆入地,改变以往单条线路受损便造成全镇大面积停电的局面。各镇高压站点通往城镇核心区,至少配置两回10千伏供电线路,其中一回采用深埋地下电缆,守护镇区重点场所、关键区域供电安全。

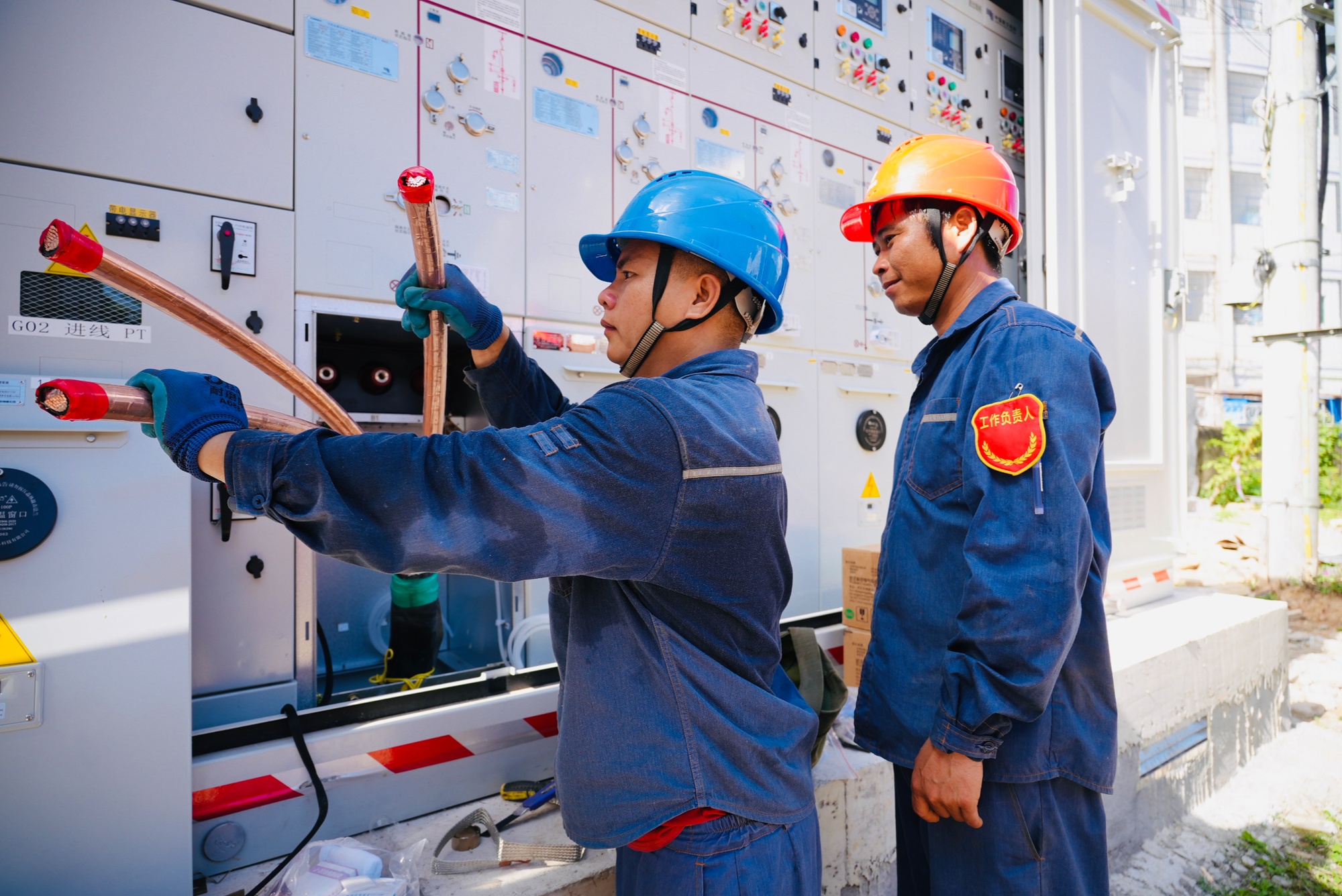

海南电网公司施工人员正在制作电缆终端头。宋印官 摄
项目兼顾施工效率与生态保护,采用直埋套管、顶管两种施工工艺。电缆穿越公路等主要交通干道多使用顶管工艺,埋深可达3米以上,地面通行不受影响,最大限度降低工程对周边生态环境的扰动。
作为“十五五”海南电网460亿元投资中重点保供电工程,“一镇一缆”在2026年进入攻坚之年。海南电网联合住建、交通等部门及各乡镇组建工作专班,打通管线敷设、道路开挖等施工堵点;建设队伍抢抓适宜施工窗口期,分片区同步开展电缆铺设、设备安装调试,全年91个项目较计划提前两个月竣工,项目建设跑出加速度。
过去台风来袭,电杆倒伏、导线断裂容易引发大范围电力故障,灾后抢修点多面广,恢复供电耗时较长。随着“一镇一缆”陆续投运,能够有效抵御台风带来的杆塔倾倒、线路损毁,降低电网设备受损概率,改善台风过后大面积多点抢修的被动局面。

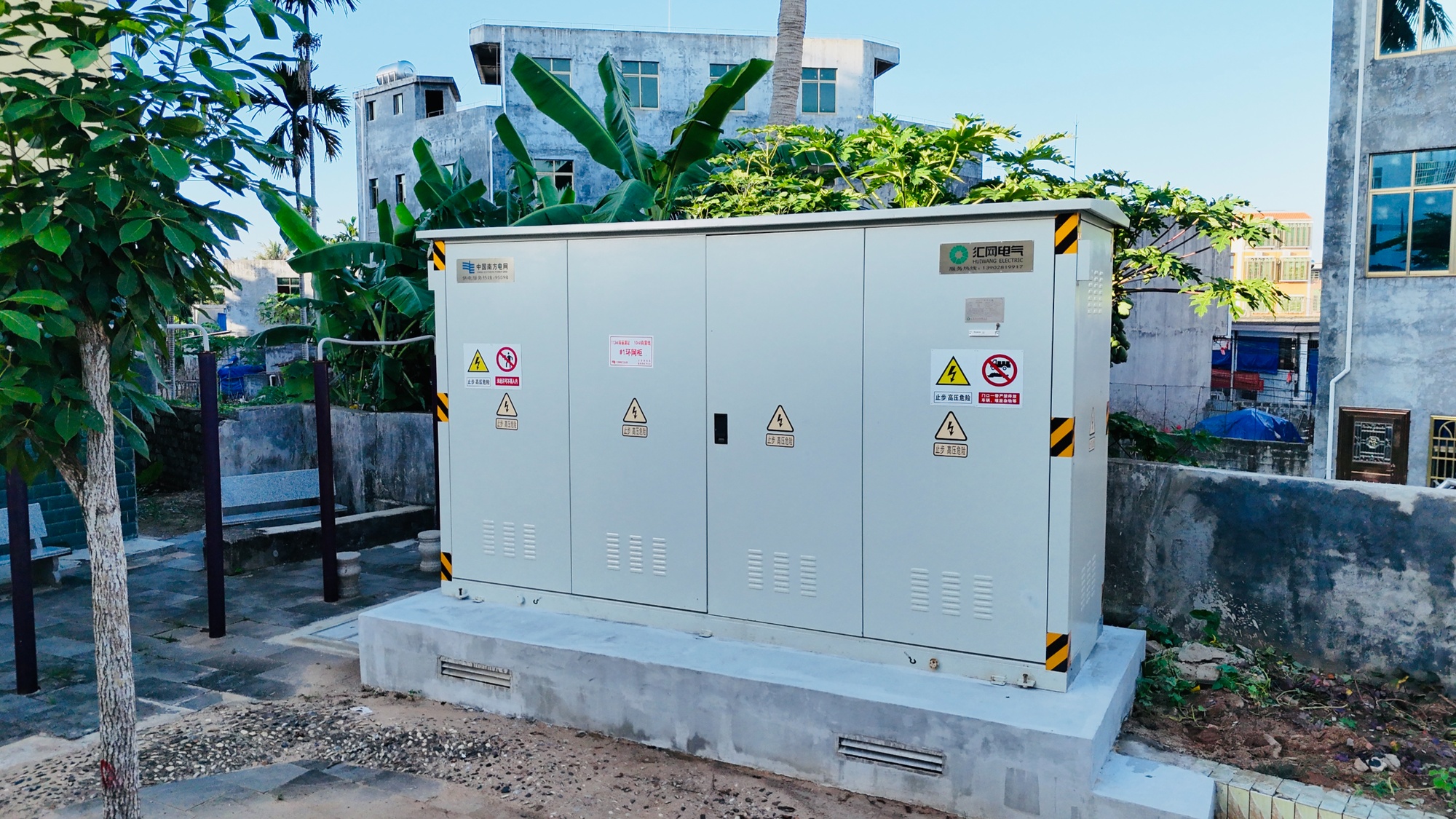

已建成的“一镇一缆”项目。宋印官 摄
临海的海口市演丰镇,当地群众对台风停电有着切身体会。演丰镇党委副书记李斯介绍,早些年遭遇超强台风,镇内架空线路倒杆断线频发,台风过后有时停电数日。完成“一镇一缆”改造后,当地没有再出现长时间停电,应对台风更有底气。
在2026年第10号台风“美莎克”的实战考验中,海口、文昌、琼海、万宁、陵水等已完成改造的乡镇表现突出,医疗、通信等重要用户实现零跳闸、零停电,极端台风天气下核心区域供电保障能力实现大幅提升。
海南电网公司相关负责人表示,2027年将加压推进剩余15个乡镇的“一镇一缆”建设,持续提升海岛电网防风抗灾硬实力,稳步提高全岛供电保障整体水平。(来源:海南电网)
