4月30日13时20分,南方电网公司重点项目——三亚正南电厂至布甫220千伏线路新建工程顺利启动送电,为海南省今年迎峰度夏再添可靠电力保障。

据介绍,该项目投资约1.18亿元,是海南省南部地区重要电源的送出线路。项目投产后,将保障新建正南电厂清洁电能的安全高效送出,进一步满足三亚地区电力负荷增长需求,优化海南电源布局,增强电网应对极端天气的能力,提升三亚地区电网安全稳定运行水平。

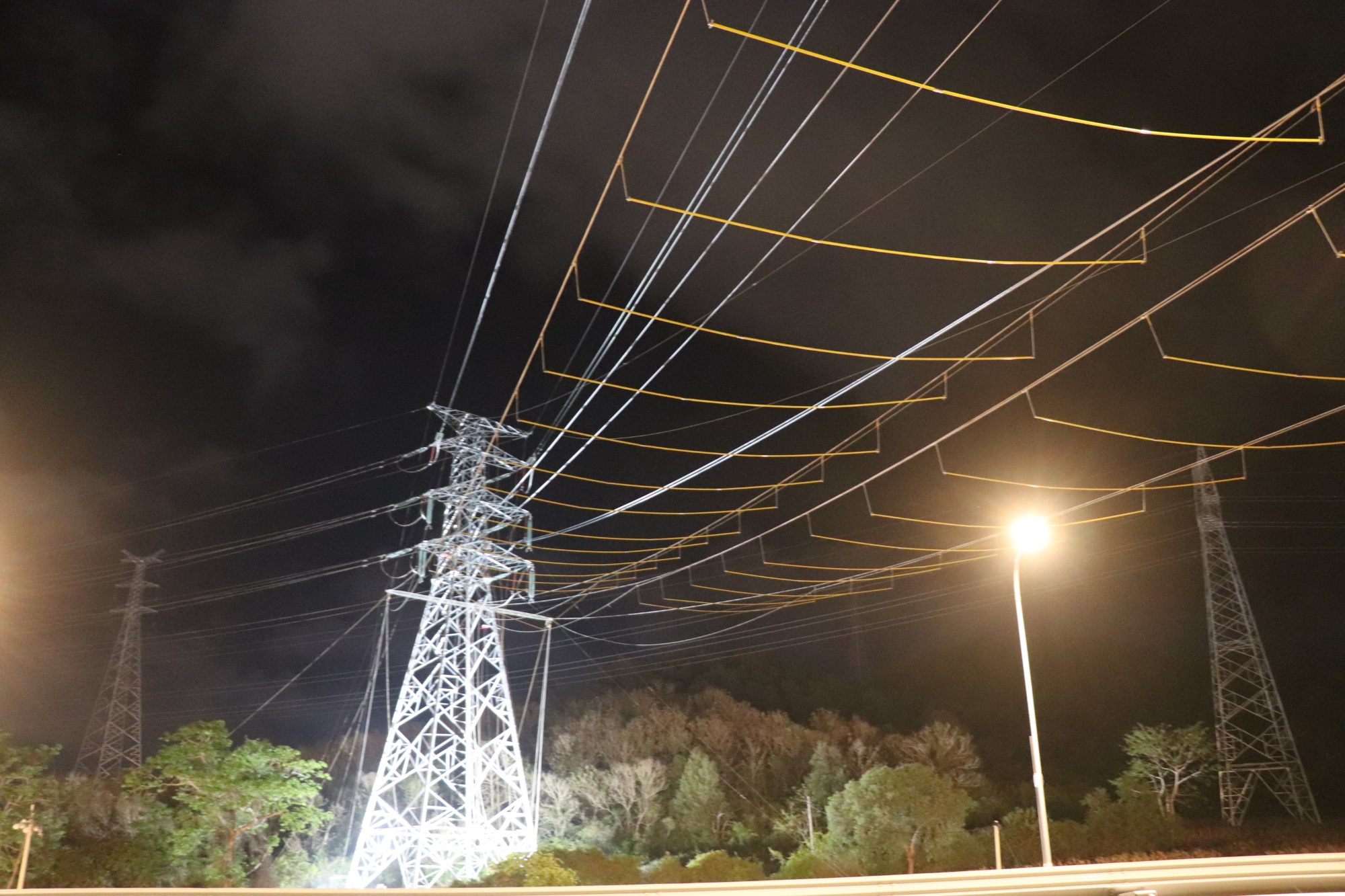

夜间封网施工现场。曾慧 摄

“该项目工期紧张,60%的塔基地质涉及花岗岩,架线施工需跨越铁路、高速、国道等多重障碍,我们克服了施工环境复杂、基础开挖难度大、跨铁作业风险高等困难,科学编制施工方案,在保证安全和质量的前提下,采取多点推进、同步作业等措施,确保项目按期投产。” 南方电网海南电网建设分公司副总经理陈益剑表示,工程进入夜间跨铁施工阶段后,建设分公司抽调业务骨干充实管控力量,保障了施工安全有序推进。

据了解,该项目架线需跨越环岛高铁、G98高速公路、G225国道等6处重要交通干线。为确保铁路运营 “零干扰”,项目建设单位海南电网建设分公司多次勘测现场地形,制定严密施工方案,提前甄别每一处隐患并落实安全保障措施,施工中首次采用全方位移动照明灯塔,为夜间作业提供了安全保障。

“与白天作业不同,每日凌晨0:00~4:30的架线施工对管理人员和操作人员的精力、体力都是极大考验,也对安全管控提出了更高要求,我们不敢有半分懈怠,将所有安全措施做细做实,最终实现了万无一失。”海南电网建设分公司第四业主项目部经理邢益俊说,正是充分利用高铁“空窗期”高效组织施工,才确保了项目按期投产。(王妍馨)

编辑:付美斌
