央广网佛山10月24日消息(记者郑少纯)10月23日,佛山市首座落实“拿地即开工”的输变电工程——220千伏青云变电站(原芹水变电站)顺利投产,较珠肇高铁公司要求的供电时间提前2个月。项目本期建设2台180兆伏安变压器,提供双回220千伏专用线路保障珠肇高铁高明东牵引站用电需求,同时将补齐高明东北片区约20万千瓦负荷缺口。

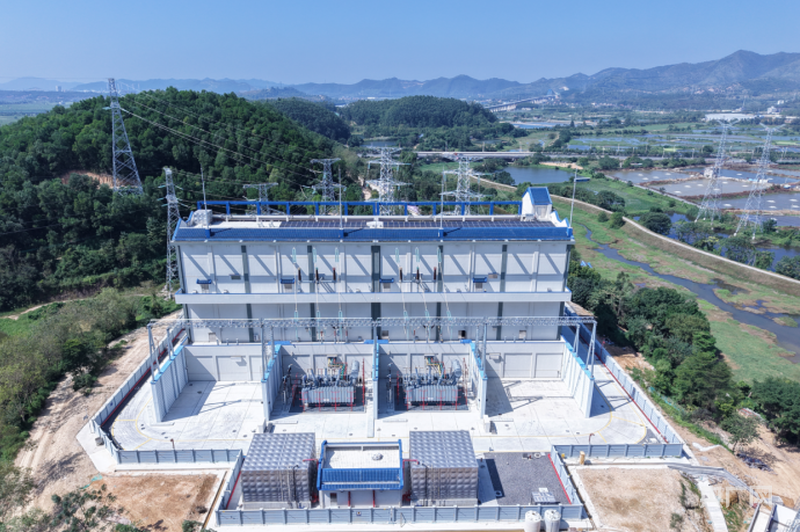

青云变电站(央广网发 受访者供图)

政企同心破题,跑出建设“加速度”

珠肇高铁是区域互联互通的关键工程,关乎地方经济高质量发展,更是高明区抢抓发展机遇的重要载体。面对高铁通车的紧迫节点,2025年8月,在相关单位多方协同推动下,青云变电站成为全市首个落地实施“拿地即开工”的工程项目,较常规建设模式开工时间整整提前半年。

除了机制创新,在青云变电站施工中标单位确定之前,地方政府便主动靠前,牵头把控规、用地批文、用林手续全部完成,为项目竣工验收前办结全部手续再添了一把“加速度”,让“拿地即动工”的攻坚锐气贯穿项目建设全过程。

潜功筑基蓄能,守护民生“有温度”

青云变电站坐落于步洲村半山位置,山脚鱼塘连片环绕,进站道路一路临塘而行。项目施工恰逢冬春岁末,南方阴雨天气频发。施工产生的泥浆、污水一旦直排流入鱼塘,将直接威胁养殖户生产生计。

为了守护好群众的“钱袋子”,项目团队没有急于开工,而是先挨家挨户上门走访,逐条梳理收集村民的利益诉求。针对项目的痛点难点,项目团队分头施策、双线发力。一方面抓好源头治理,在进站道路两侧新建排水沟,将施工废水归集导入市政集水井集中处置;站内配套建设完整污水处理系统,生活污水处理后实现回收利用,做到站内污水零外排。另一方面,在施工区域与鱼塘之间层层设防,堆砌沙袋构筑挡水围堰、铺设防渗土工布,搭建多道物理拦截屏障,阻断泥沙污水下泄路径。

220千伏青云变电站顺利提前投产,不仅为珠肇高铁顺利通车筑牢电力保障,也实践检验了“政企协同+多方联动”工作模式的可复制、可推广价值。
